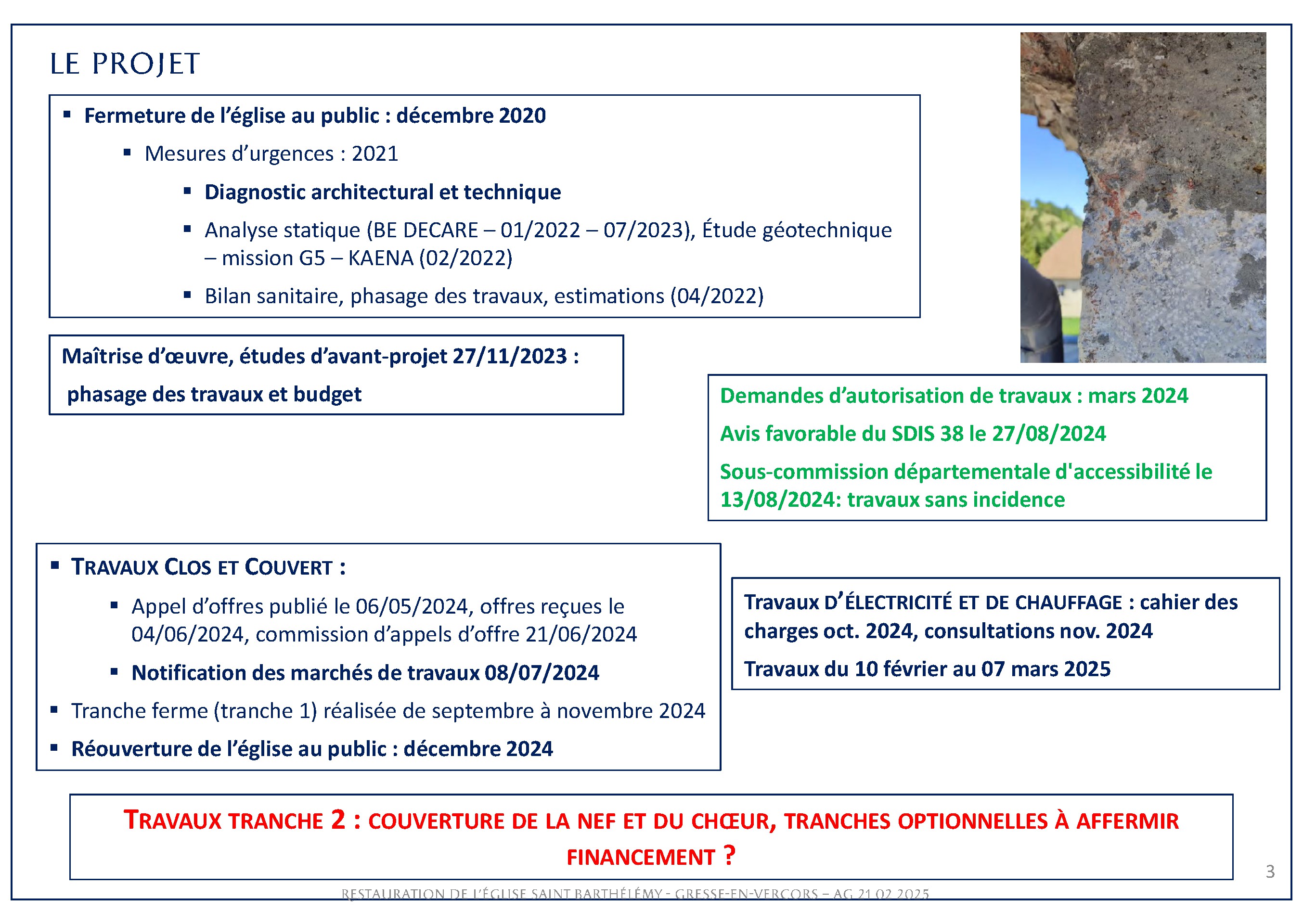

<h2>Autorisations et études préalables</h2>

<p>

En mars 2024, une demande d’autorisation de travaux est déposée.

Le SDIS 38 émet un avis favorable le 27/08/2024.

La sous-commission départementale d’accessibilité, consultée le 03/08/2024, conclut que les travaux n’ont pas d’incidence.

Les études d’avant-projet et la maîtrise d’œuvre, datées du 27/11/2023, portent sur le phasage des travaux et le budget.

</p>

<ul>

<li>Fermeture de l’église au public : décembre 2020.</li>

<li>Mesures d’urgence : 2021.</li>

<li>Diagnostic architectural et technique.</li>

<li>Analyse statique (BE DECARE – 01/2022 à 07/2023) et étude géotechnique (mission G5 – KAENA, 02/2022).</li>

<li>Bilan sanitaire, phasage des travaux, estimations : 04/2022.</li>

</ul>

<h2>Travaux d’électricité et de chauffage</h2>

<p>

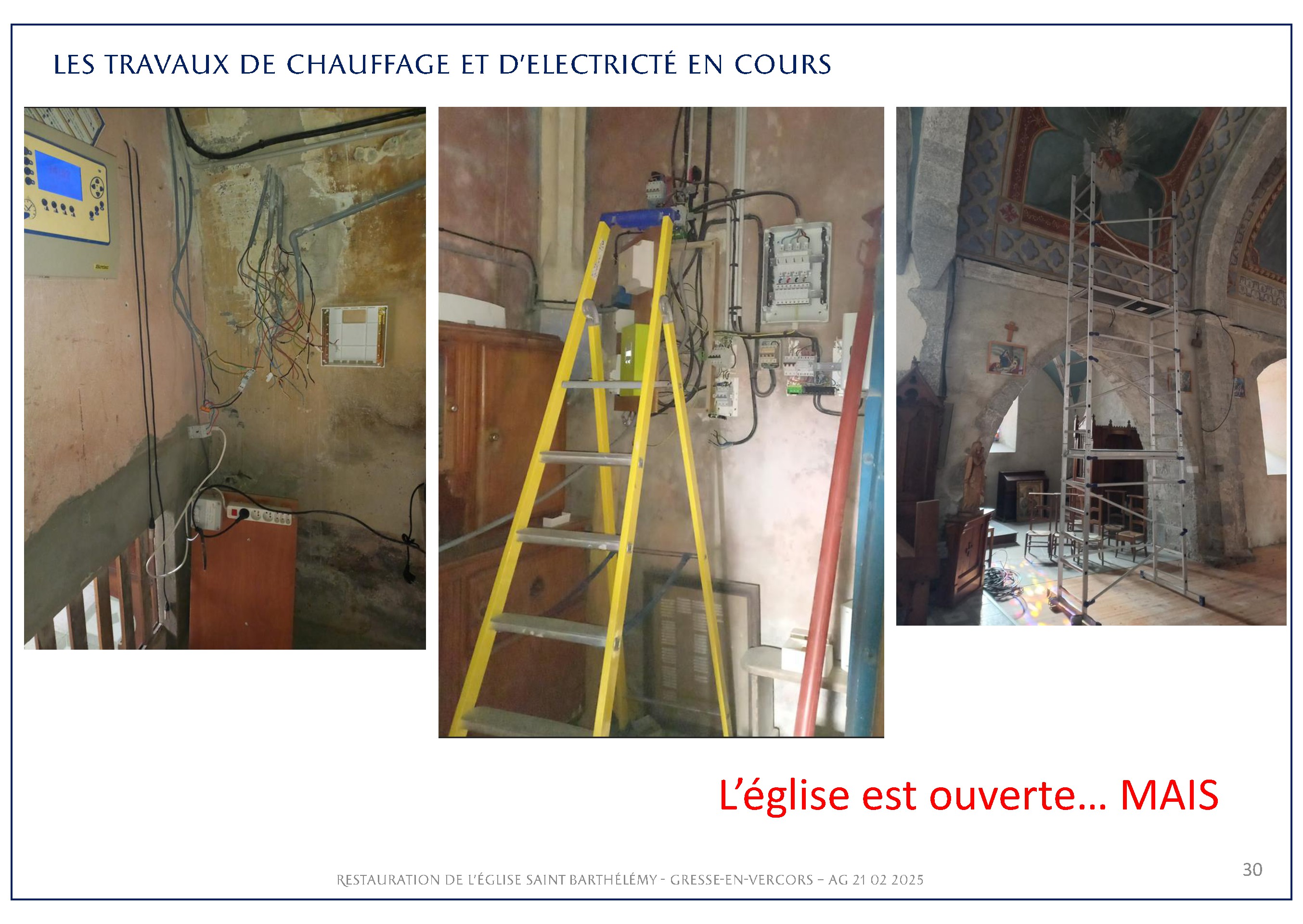

Le cahier des charges est établi en octobre 2024, suivi de consultations en novembre 2024.

Les travaux sont prévus du 10 février au 07 mars 2025.

</p>

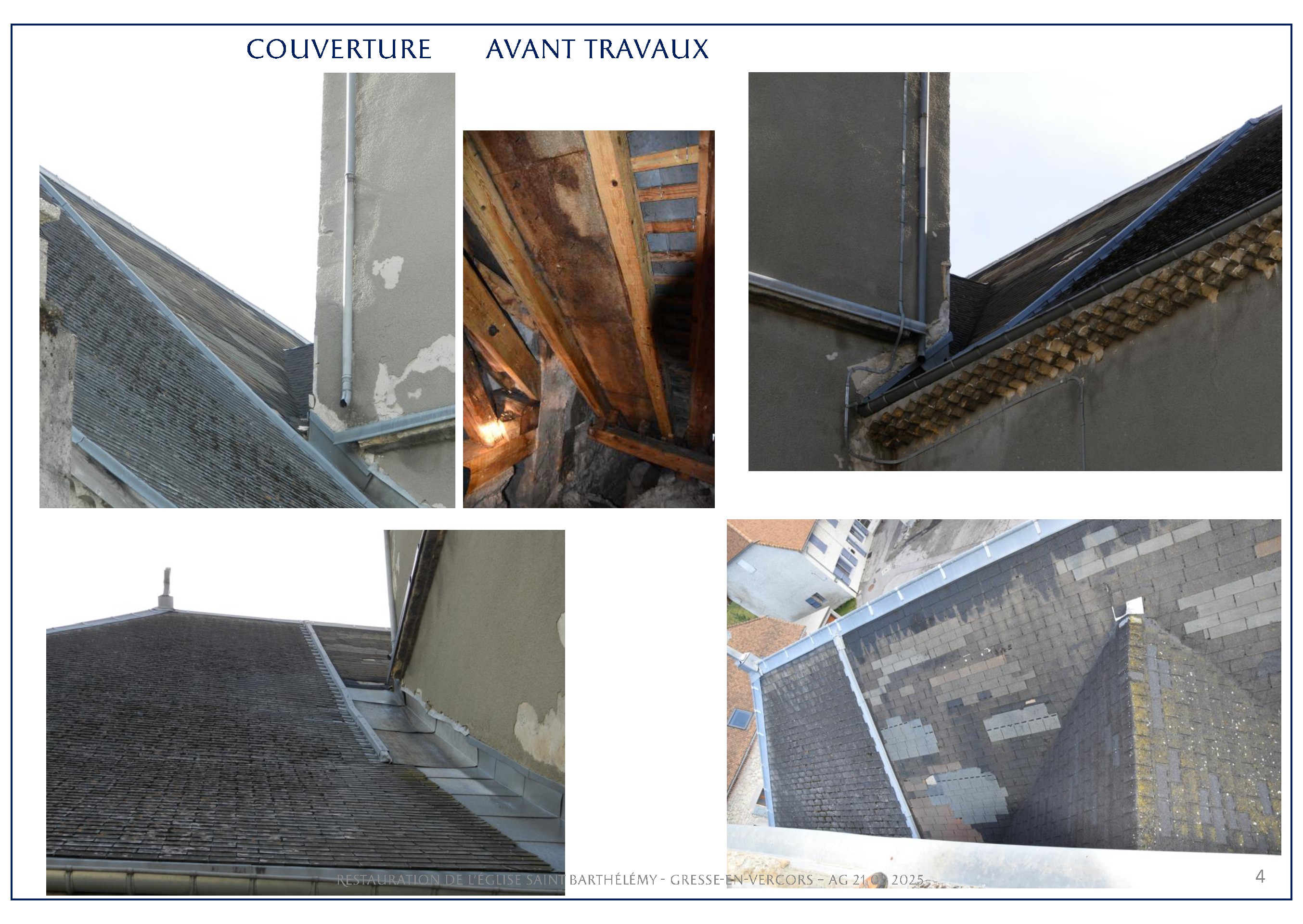

<h3>Travaux clos et couvert</h3>

<ul>

<li>Appel d’offres publié le 06/05/2024, offres reçues le 04/06/2024, commission d’appel d’offres le 21/06/2024.</li>

<li>Notification des marchés de travaux le 08/07/2024.</li>

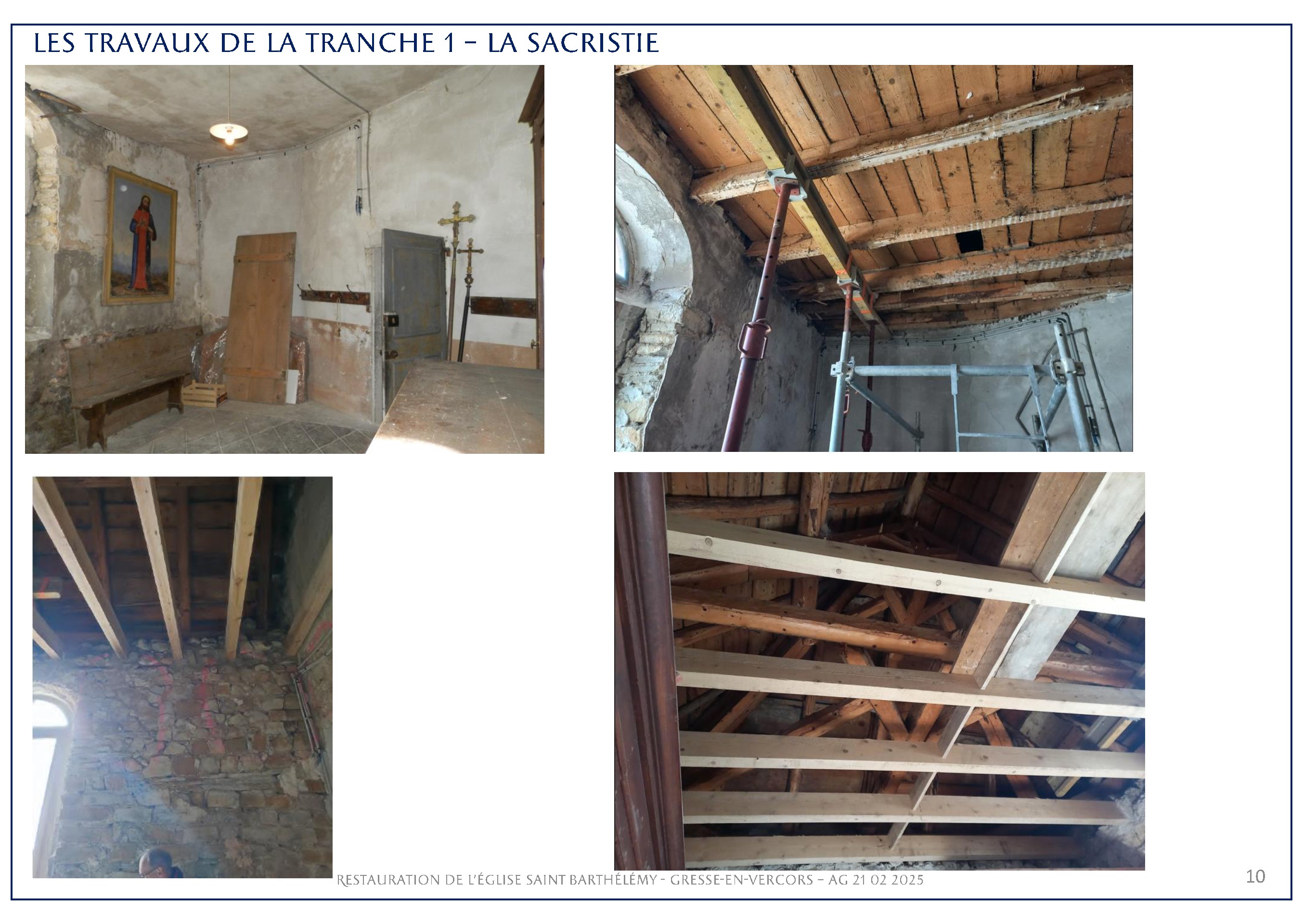

<li>Tranche ferme (Tranche 1) réalisée de septembre à novembre 2024.</li>

<li>Réouverture de l’église au public en décembre 2024.</li>

</ul>

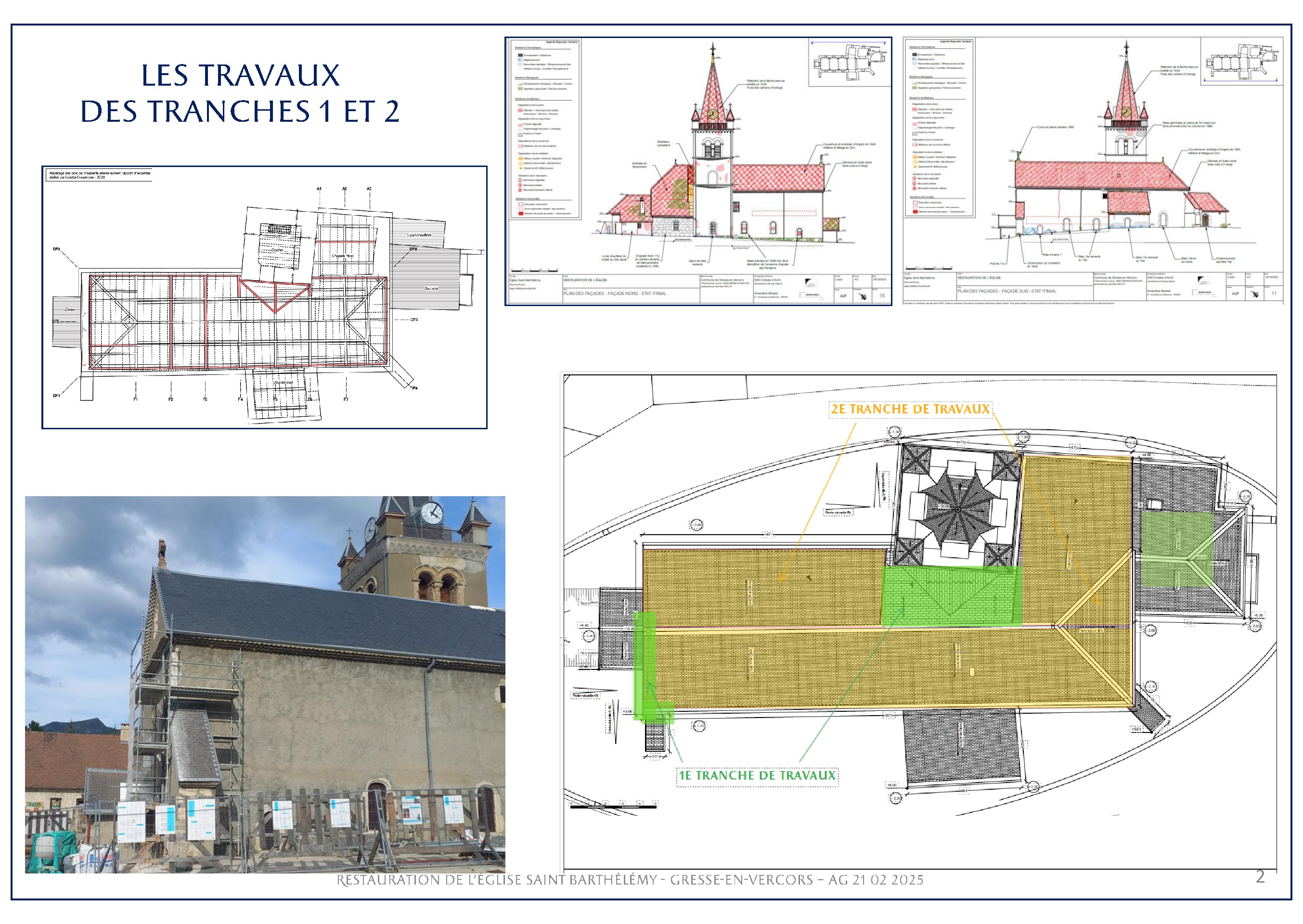

<h2>Travaux Tranche 2 : couverture de la nef et du chœur</h2>

<p>Tranches optionnelles à affermir :</p>

<ul>

<li>Réhausse du faîtage.</li>

<li>Reconfiguration des noues.</li>

<li>Restauration de la charpente.</li>

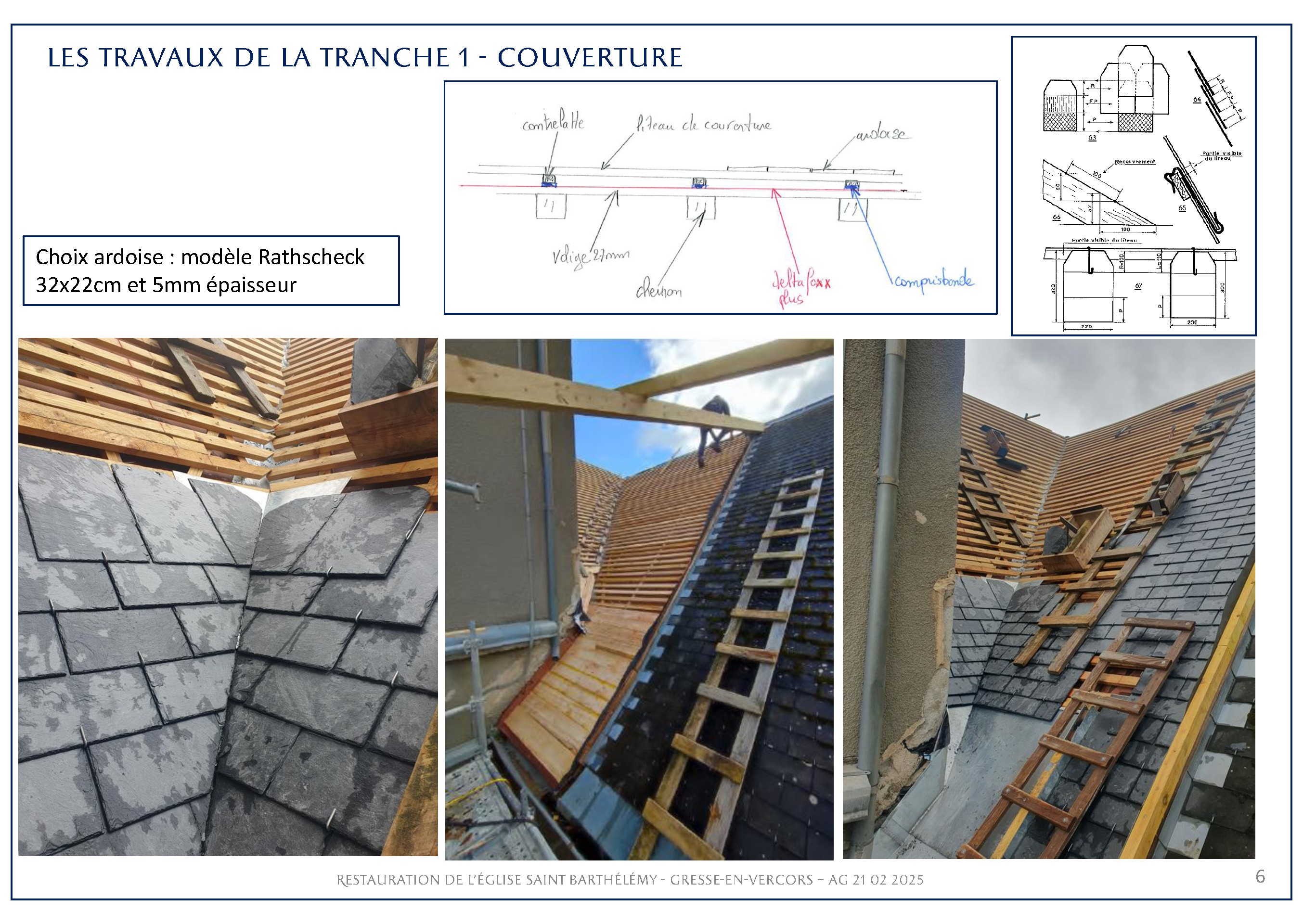

<li>Choix d’ardoise (modèle Rathscheck, 32×22 cm, épaisseur 5 mm).</li>

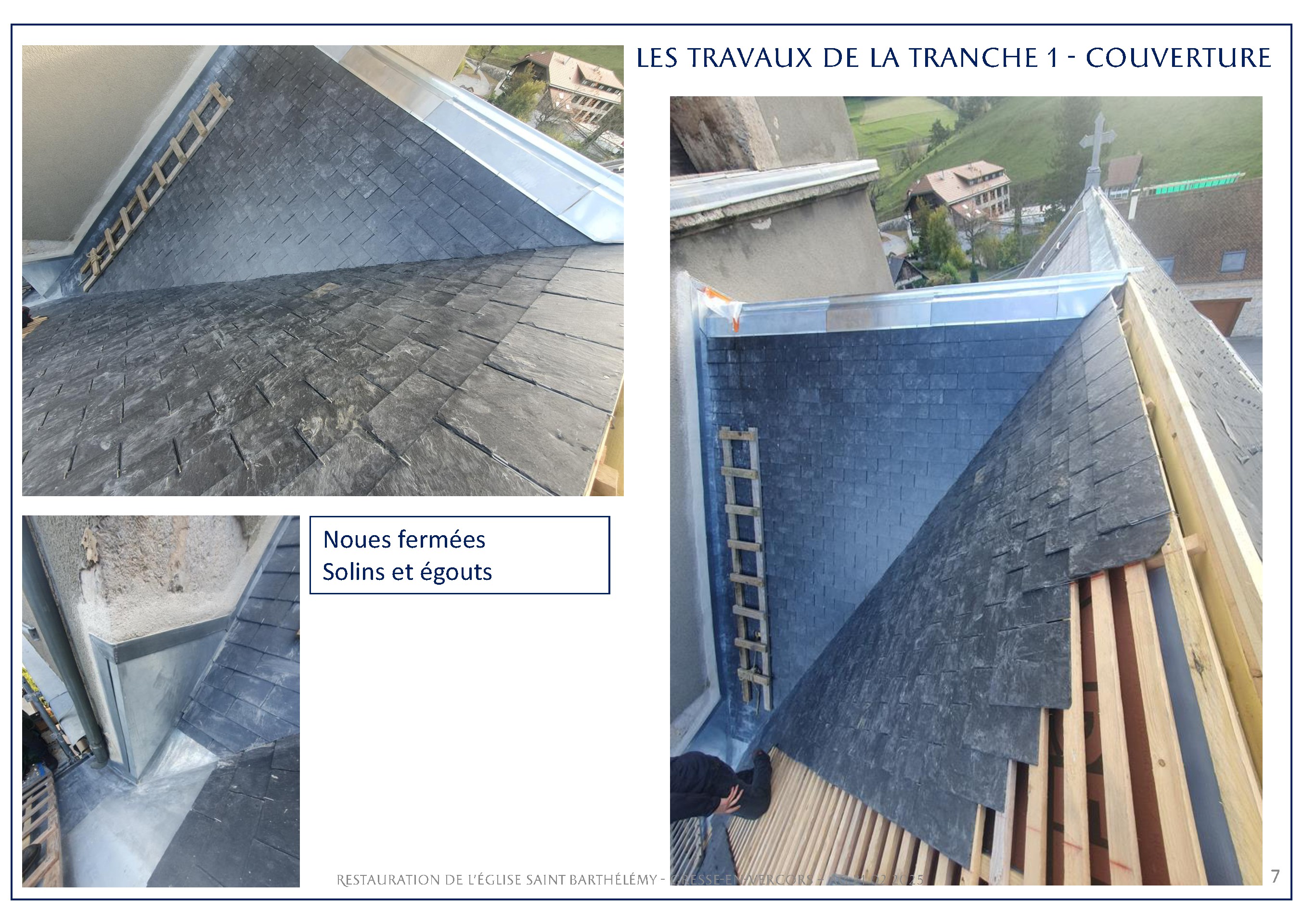

<li>Noues fermées, solins et égouts.</li>

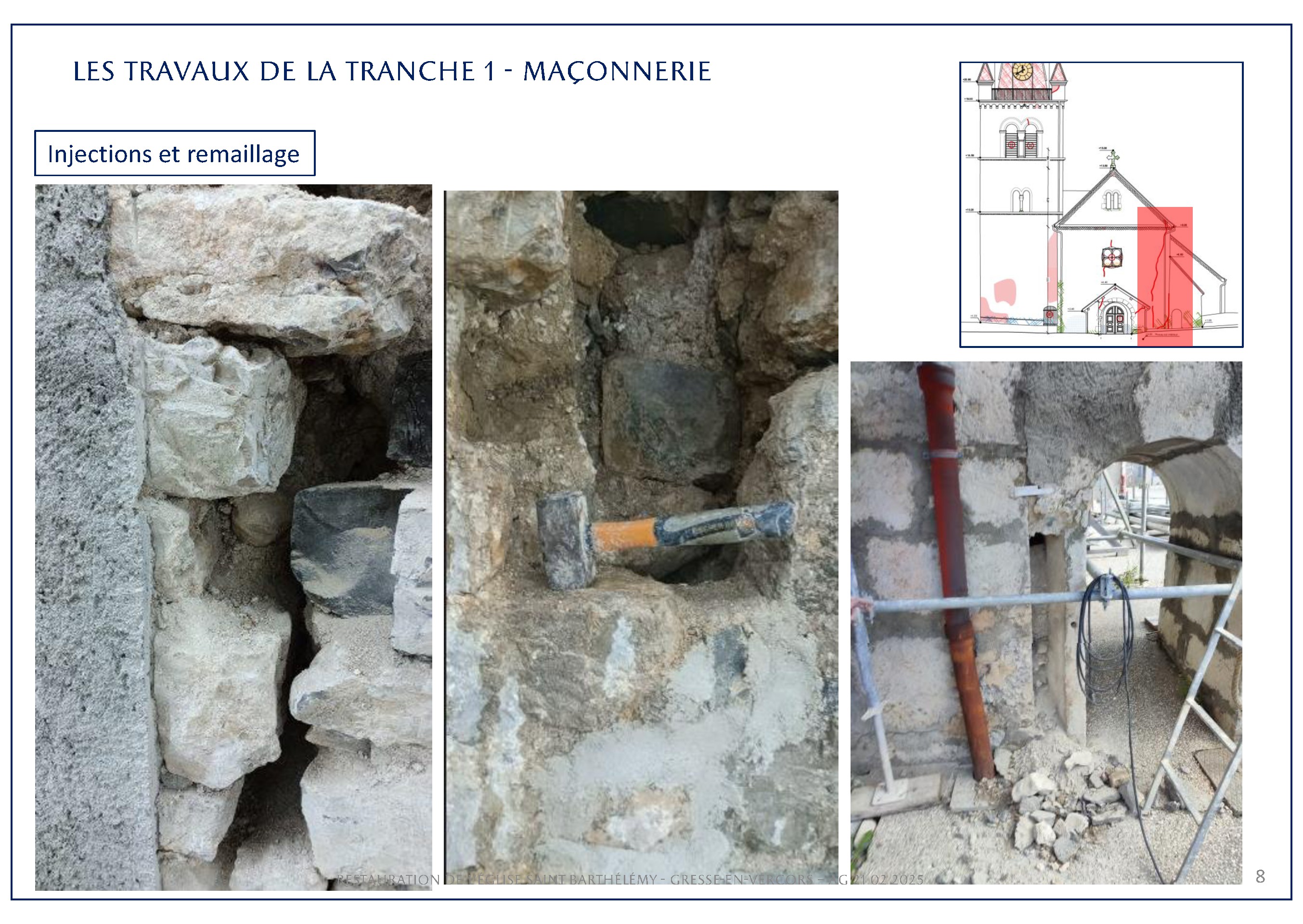

<li>Injections et remaillage.</li>

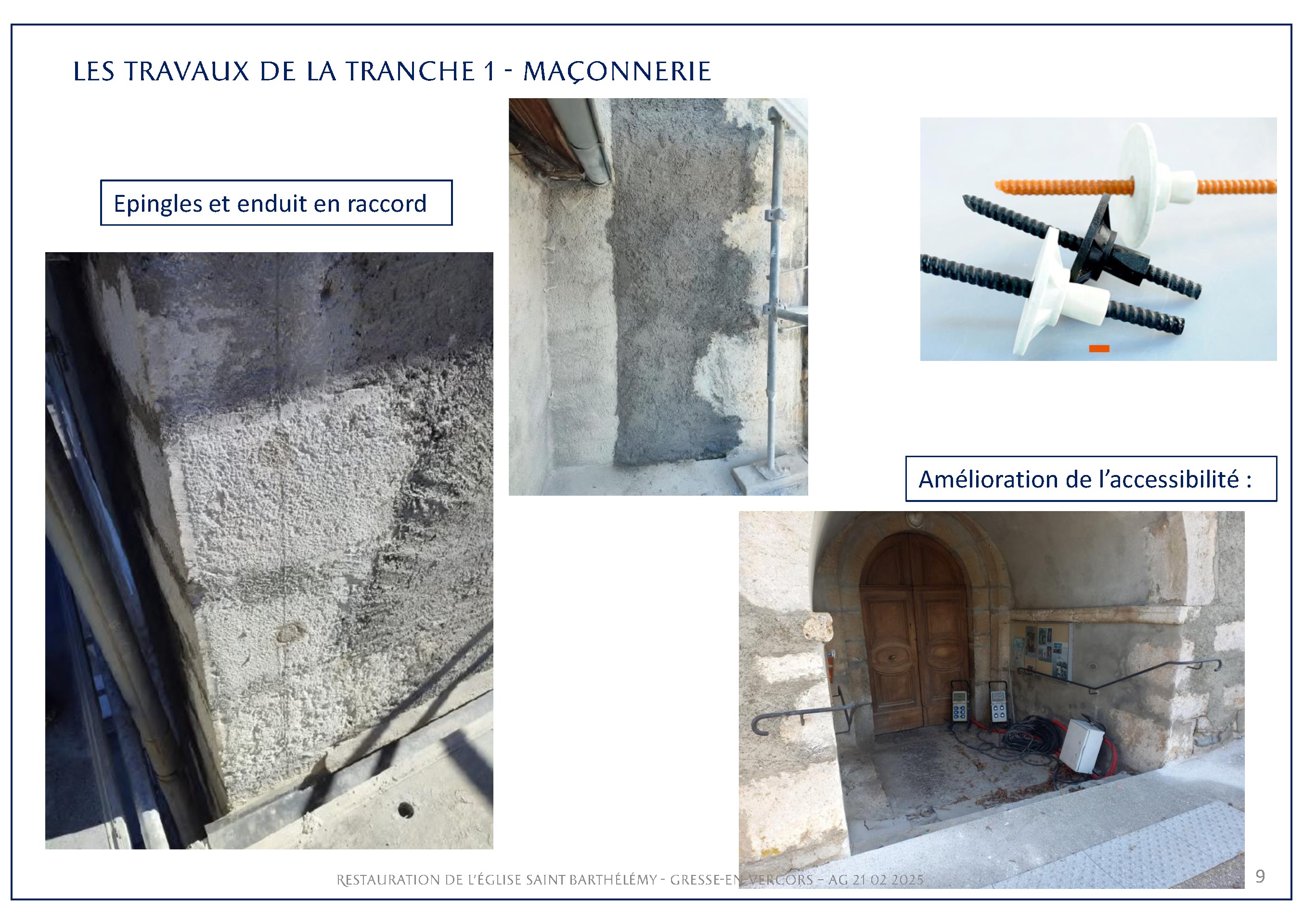

<li>Pose d’épingles et enduit en raccord.</li>

</ul>

<h2>Amélioration de l’accessibilité</h2>

<p>

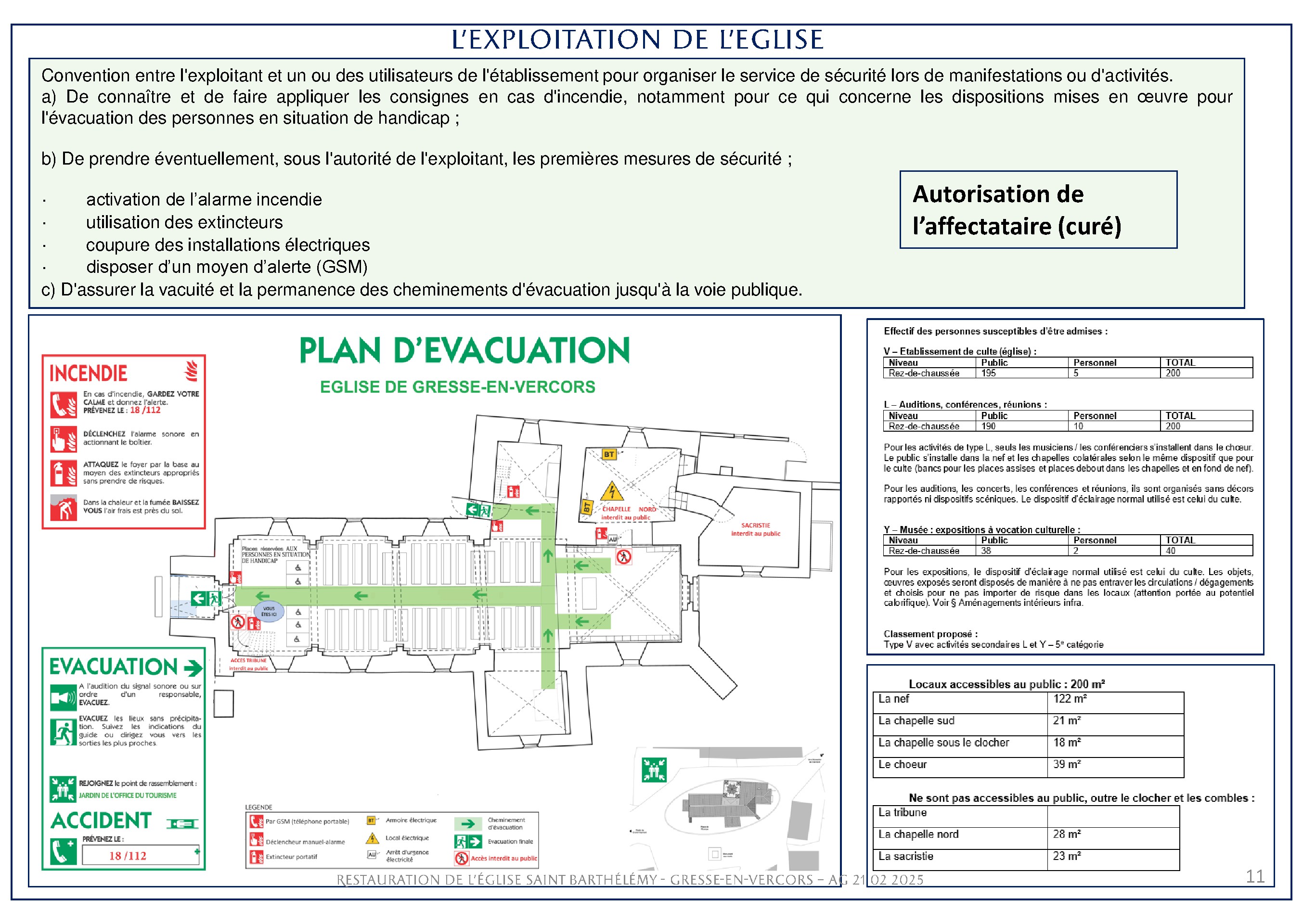

Une convention est établie entre l’exploitant et les utilisateurs pour organiser le service de sécurité lors de manifestations ou d’activités :

</p>

<ol>

<li>

Connaître et faire appliquer les consignes en cas d’incendie, notamment pour l’évacuation des personnes en situation de handicap.

</li>

<li>

Prendre, sous l’autorité de l’exploitant, les premières mesures de sécurité :

<ul>

<li>Activation de l’alarme incendie.</li>

<li>Utilisation des extincteurs.</li>

<li>Coupure des installations électriques.</li>

<li>Disposer d’un moyen d’alerte (téléphone GSM).</li>

</ul>

</li>

<li>

Assurer la vacuité et la permanence des cheminements d’évacuation jusqu’à la voie publique.

</li>

</ol>

<p>

Autorisation de l’affectataire (curé), éclairage d’évacuation (blocs autonomes), plan d’évacuation, extincteurs à eau pulvérisée, coffret d’alarme :

autant d’équipements à mettre en place.

Maquettage de la signalétique et des équipements de sécurité en cours.

</p>

<p>

L’ancien système de chauffage (générateur d’air chaud) est abandonné au profit d’appareils de chauffage par rayonnement infrarouge.

</p>

<h2>Suivi et entretien</h2>

<ul>

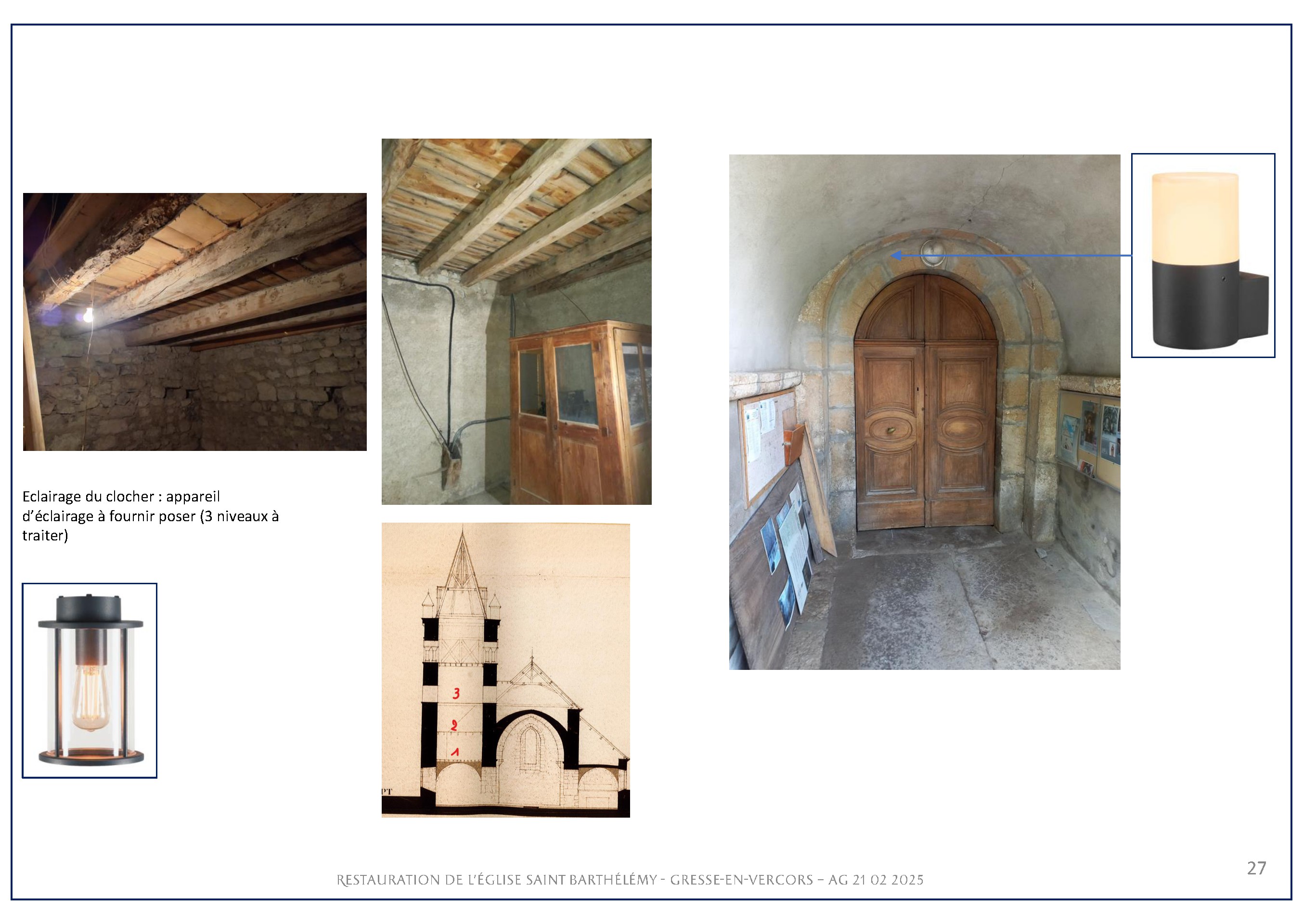

<li>Suivi du clocher (campagne annuelle) et BODET campanaire.</li>

<li>Relevé des jauges et mesures d’écartement des murs gouttereaux.</li>

<li>Entretien des réseaux d’eaux pluviales (EP) et des collecteurs (drains, eaux de surface).</li>

<li>Menuiseries : baies du pignon ouest, volets d’accès au clocher, portes vitrées du porche.</li>

</ul>

<p>

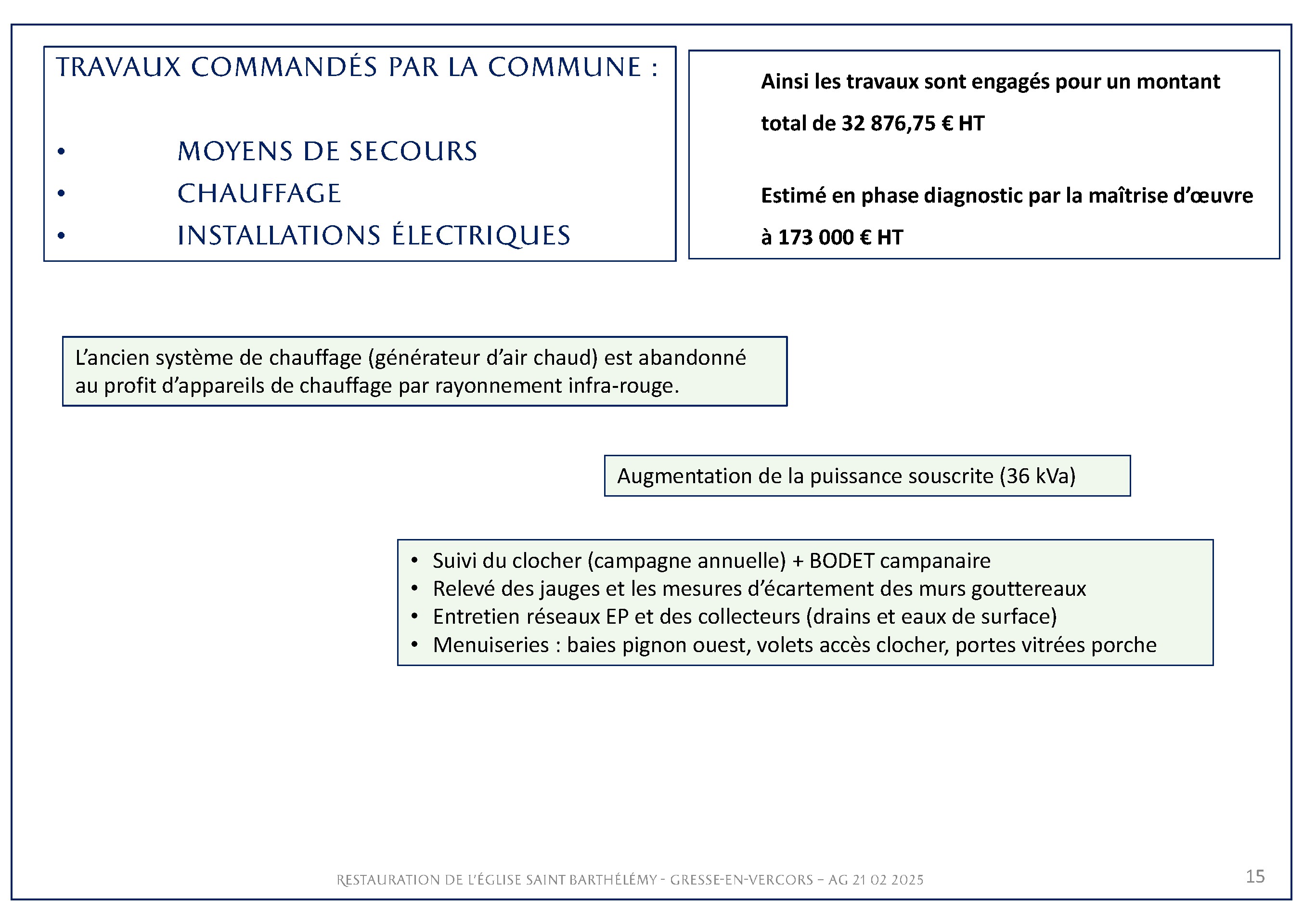

Les travaux sont engagés pour un montant total de 32 876,75 € HT, alors qu’ils étaient estimés à 173 000 € HT en phase diagnostic.

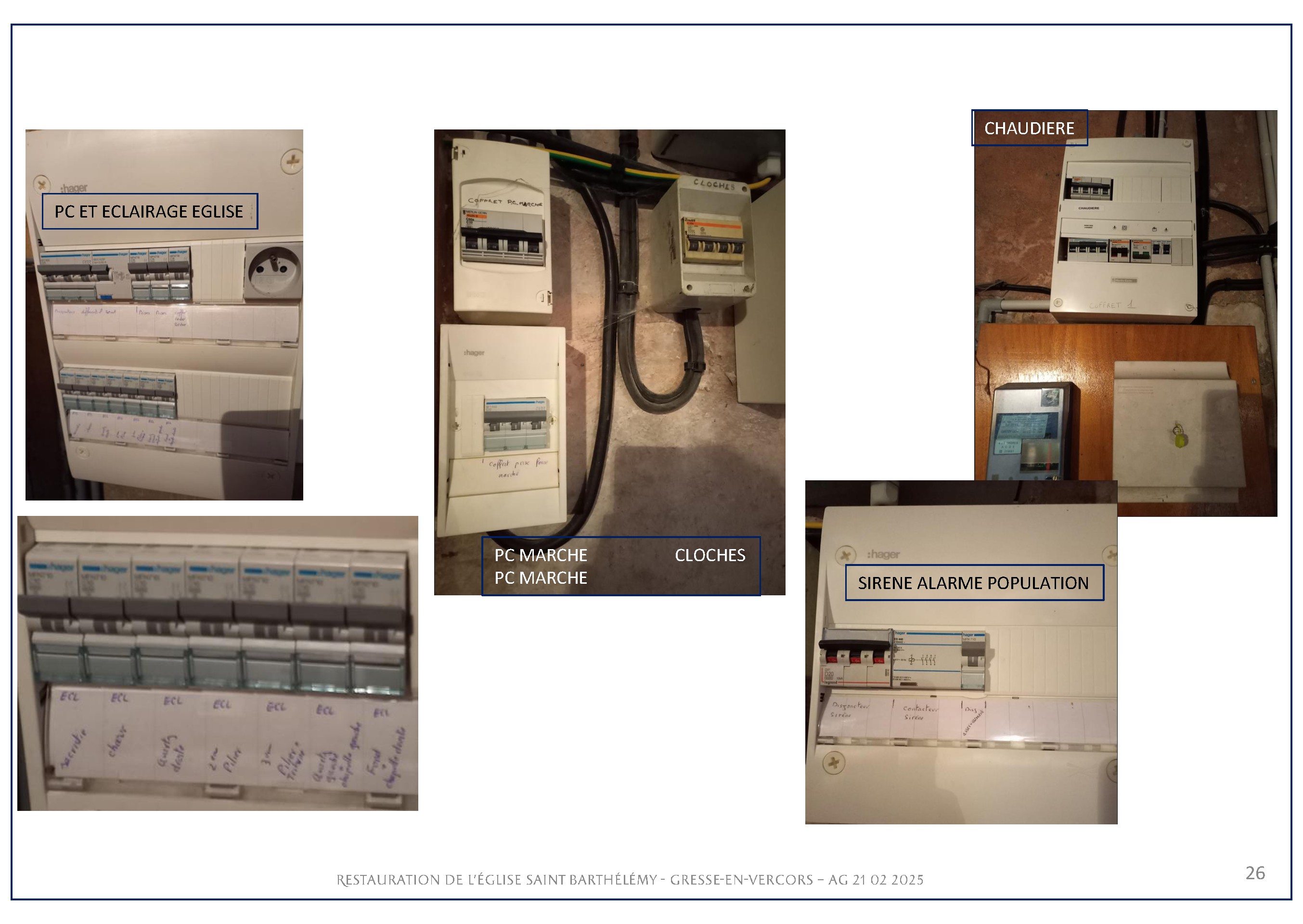

La puissance souscrite est augmentée à 36 kVa.

</p>

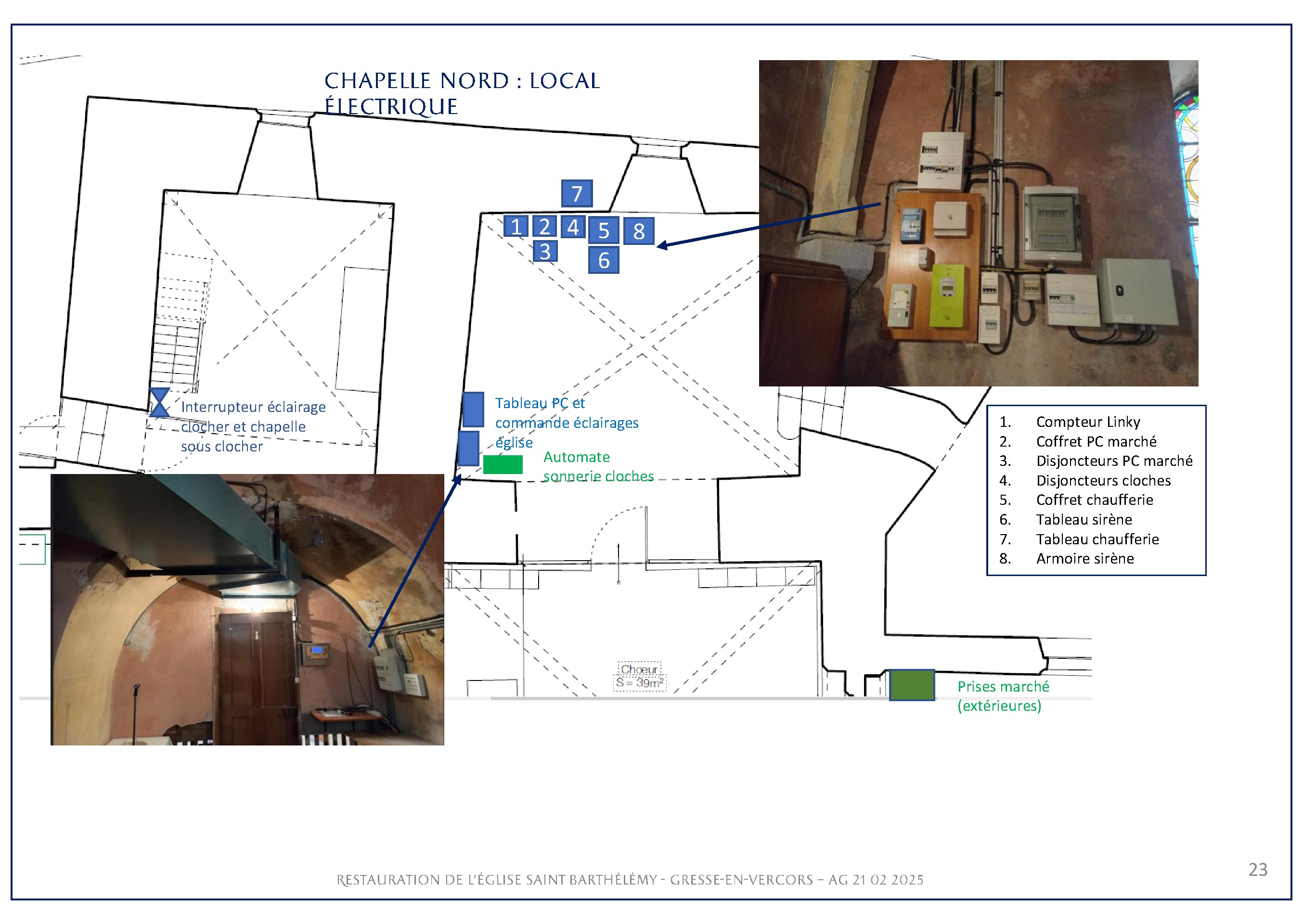

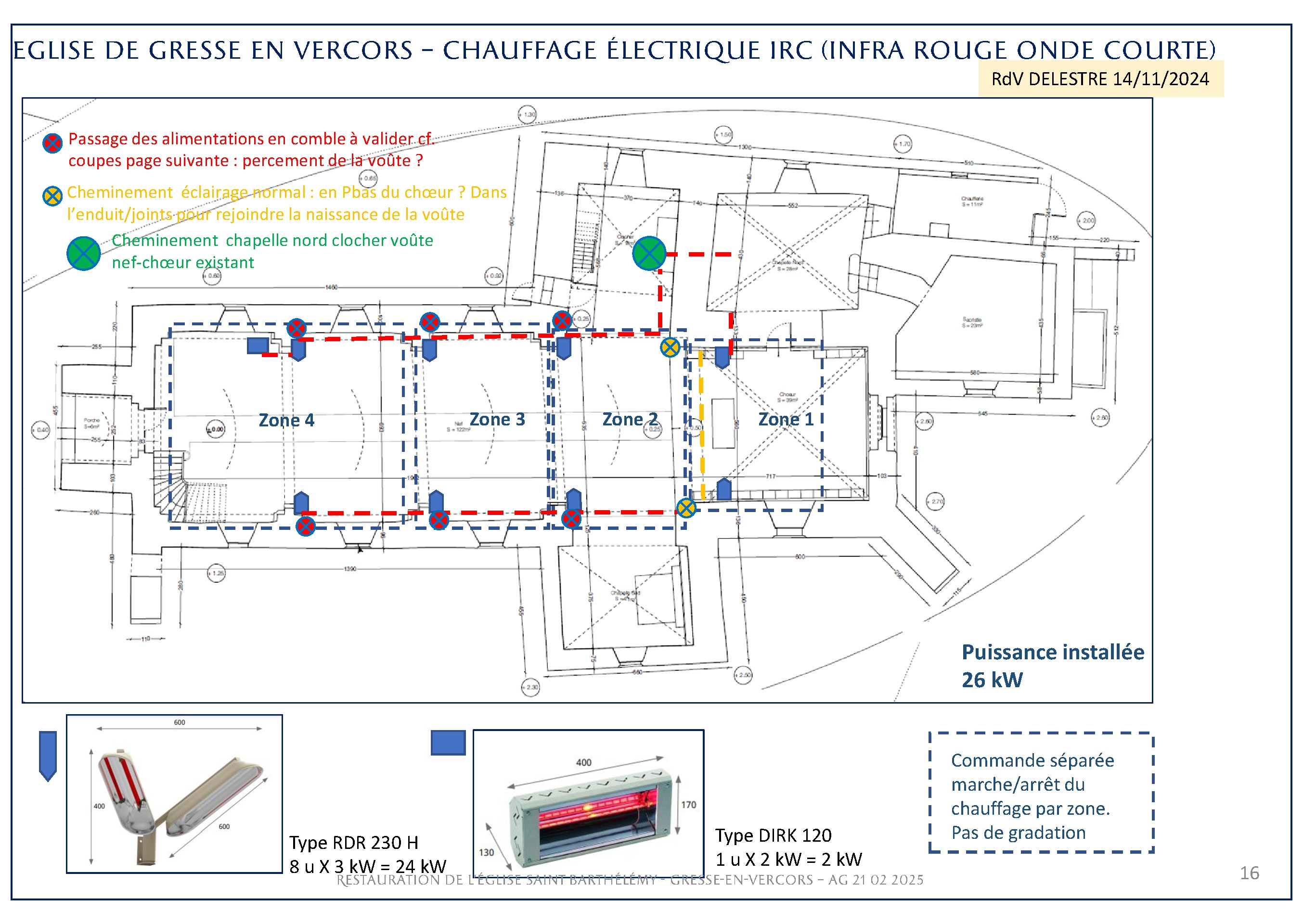

<h2>Passage des alimentations en comble</h2>

<p>

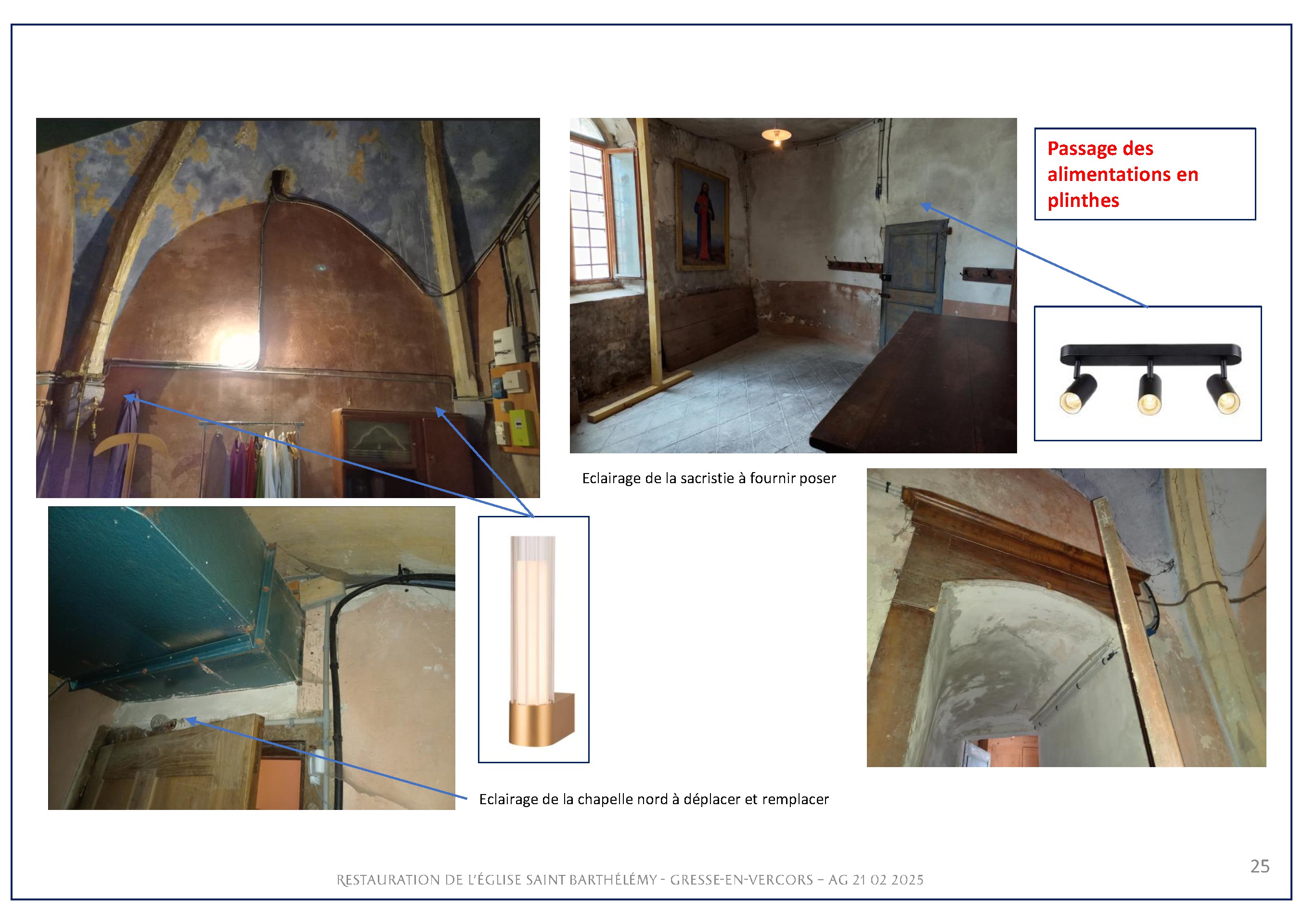

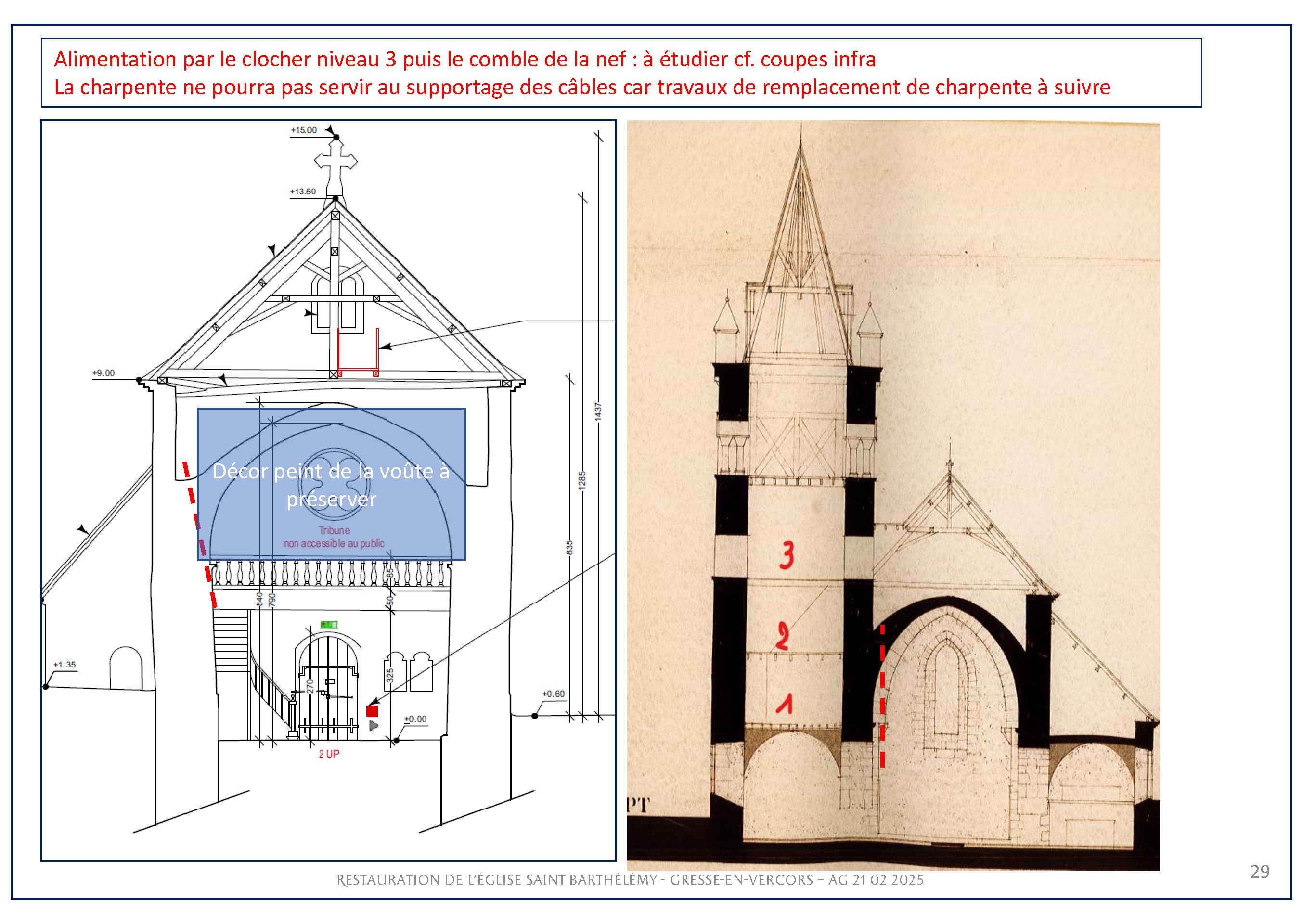

Ce passage est à valider : cf. coupes page suivante (percement de la voûte ?).

Cheminement prévu via la chapelle nord, le clocher, la voûte nef-chœur existante.

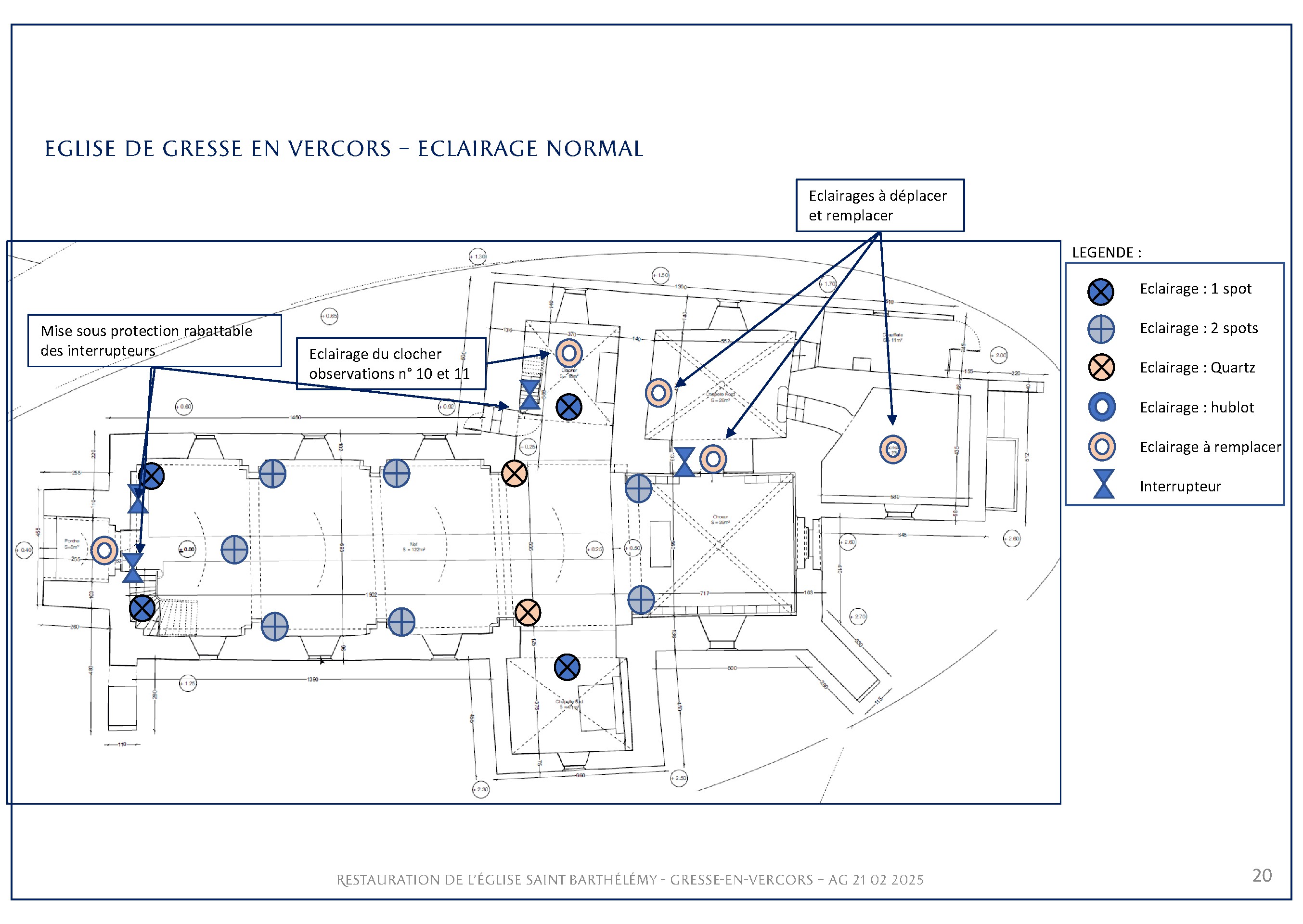

Cheminement de l’éclairage normal envisagé en partie basse du chœur, dans l’enduit/joints, afin de rejoindre la naissance de la voûte.

</p>

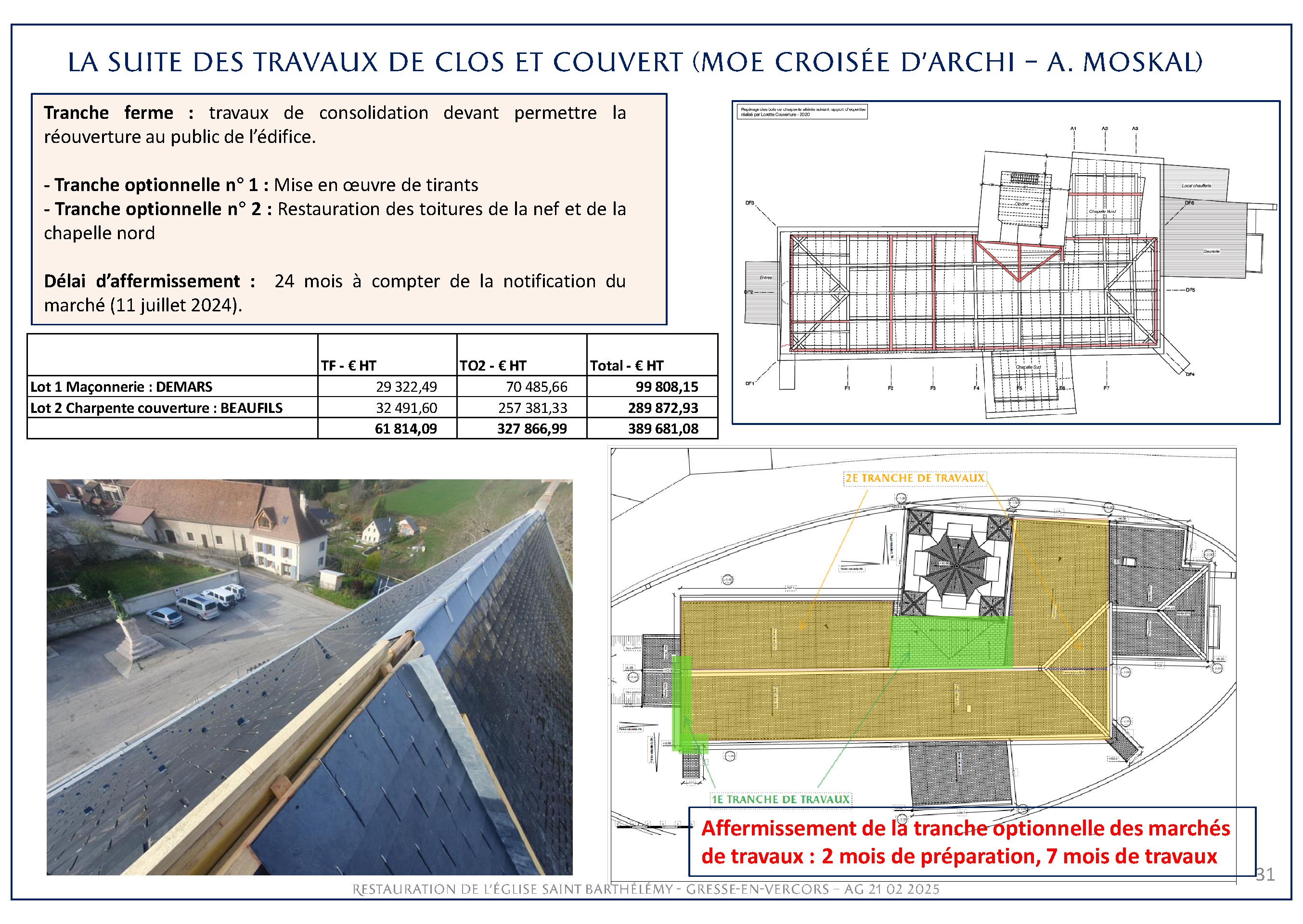

<h2>Phasage des travaux et réouverture</h2>

<p>

L’église est actuellement fermée, mais la tranche ferme de travaux de consolidation doit permettre une réouverture de l’édifice au public.

</p>

<ul>

<li>Tranche optionnelle n° 1 : mise en œuvre de tirants.</li>

<li>Tranche optionnelle n° 2 : restauration des toitures de la nef et de la chapelle nord.</li>

</ul>

<p>

Le délai d’affermissement est de 24 mois à compter de la notification du marché (11 juillet 2024).

L’affermissement de la tranche optionnelle des marchés de travaux comprend deux mois de préparation et sept mois de travaux.

Une fois la toiture restaurée, l’édifice sera hors de péril imminent, et sécurisé.

</p>
